FOTO: Hronologija neuspjeha HE Vranduk – četiri kamena temeljca i godine neizvjesnosti za mještane

Primaj prvi vijesti na viber - besplatno - PRIJAVI SE NA OVOM LINKU
Podijeli ovu vijest:

FOTO: Hronologija neuspjeha HE Vranduk – četiri kamena temeljca i godine neizvjesnosti za mještane  –  Nakon što je objavljena informacija o obustavi radova na hidroelektrani Vranduk, te zahtjevu investitora, Evropske banke za obnovu i razvoj EBRD da se radilište ukine i prostor vrati u prvobitni oblik, naš saradnik Ekrem Imamović pripremio je foto hronologiju dešavanja proteklih godina na području gradilišta HE Vranduk.

Uz to, pripremili smo i mali “povratak u prošlost”, sa naslovima i linkovima onog što smo pisali proteklih godina – Odabrali smo samo posljednjih 18 mjeseci, od trećeg kamena temeljca i početka radova u julu 2016. a u arhivi Zenicabloga, NA OVOM LINKU, se nalazi i najstariji članak, iz 2014. godine. Na kraju – pogledajte i FOTO izbor našeg Ekrema Imamovića.

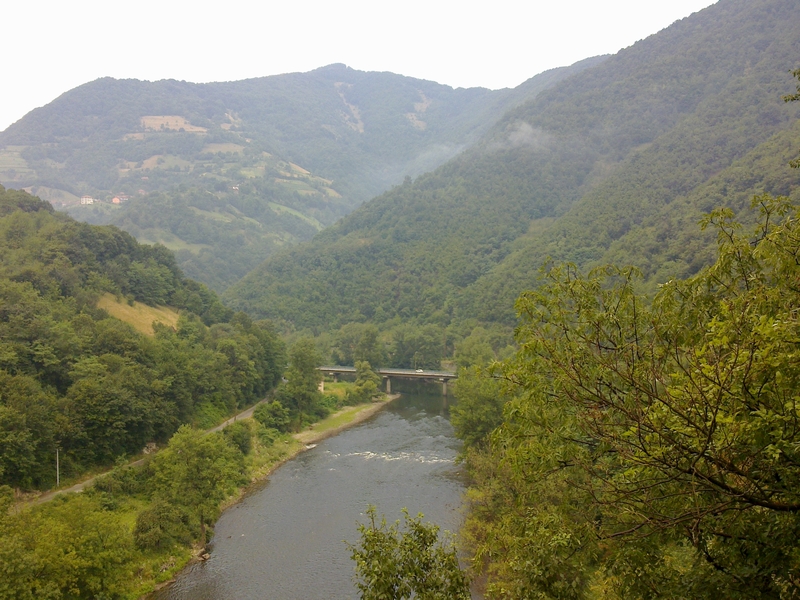

Pročitajte hronologiju, iz mjeseca u mjesec, klikom na svaki pojedinačni link

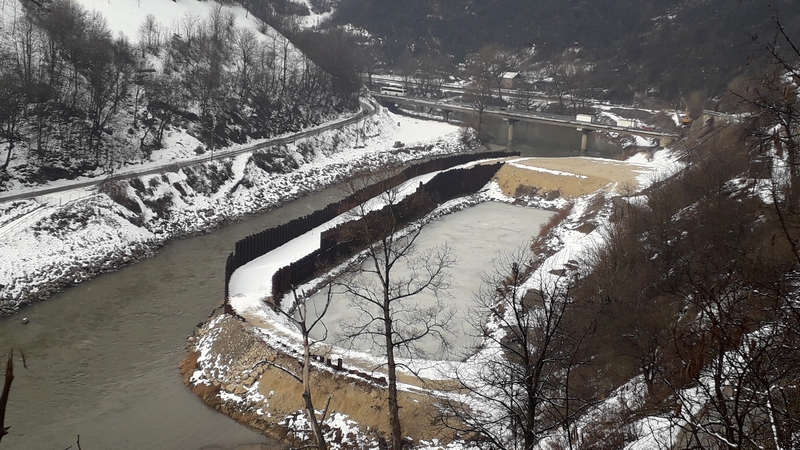

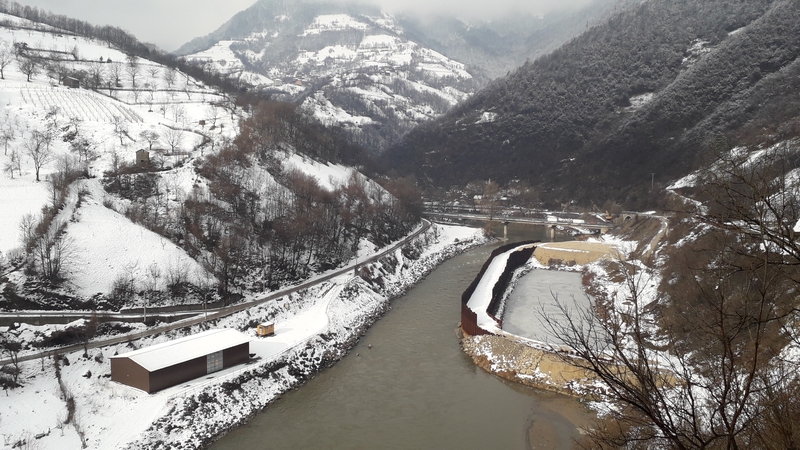

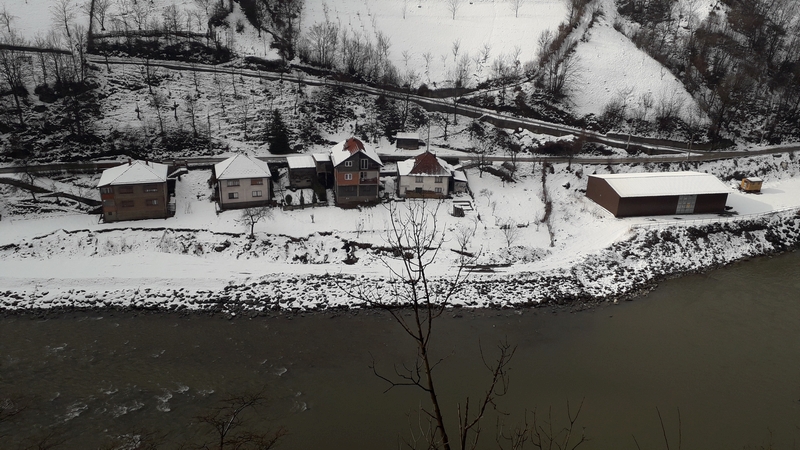

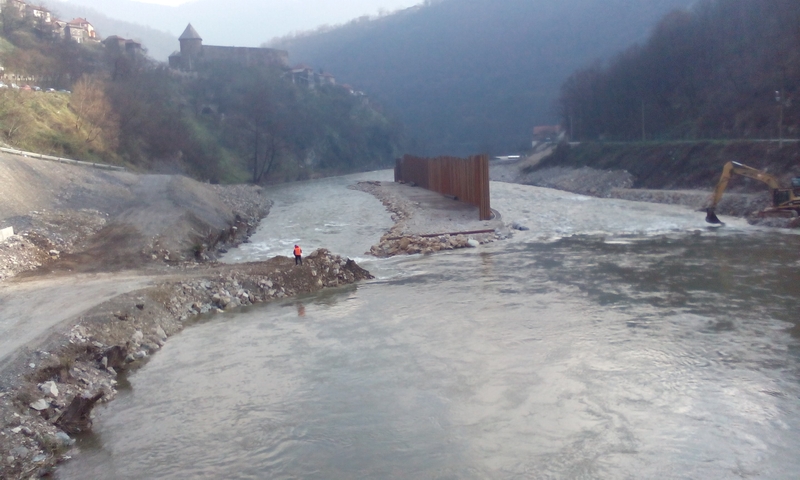

19. 01.2019. HE Vranduk pod upitnikom: Strabag mora sve vratiti u prvobitno stanje i napustiti gradilište

21.05.2018. HE Vranduk čeka četvrti kamen temeljac u izbornoj godini, a mještani gube strpljenje

02.04.2018. Potvrda narednih dana: Končar i Euroasfalt gradit će HE Vranduk

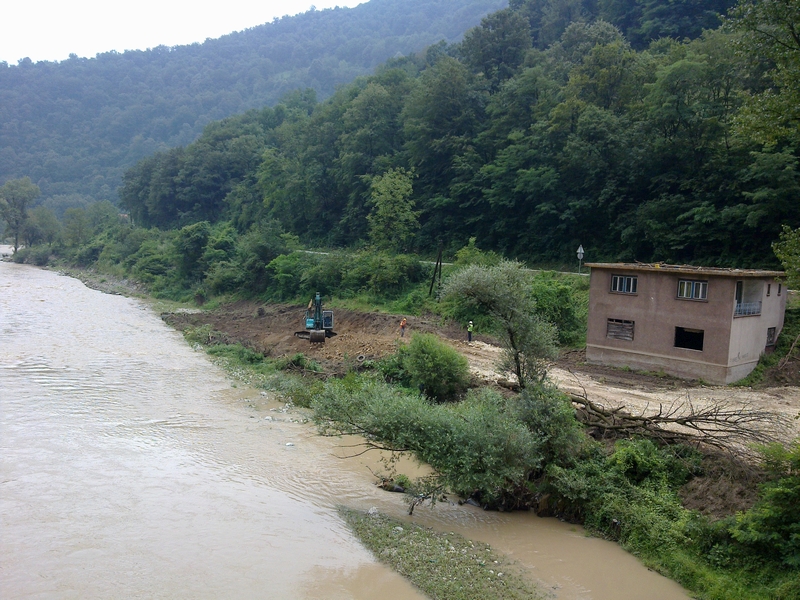

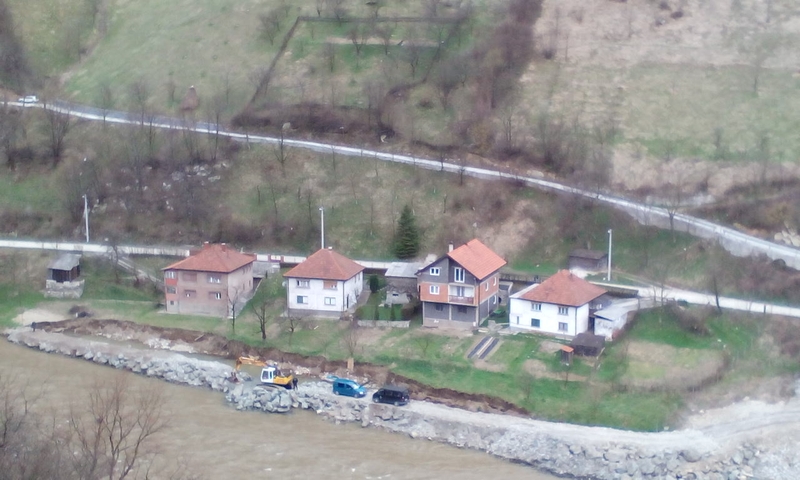

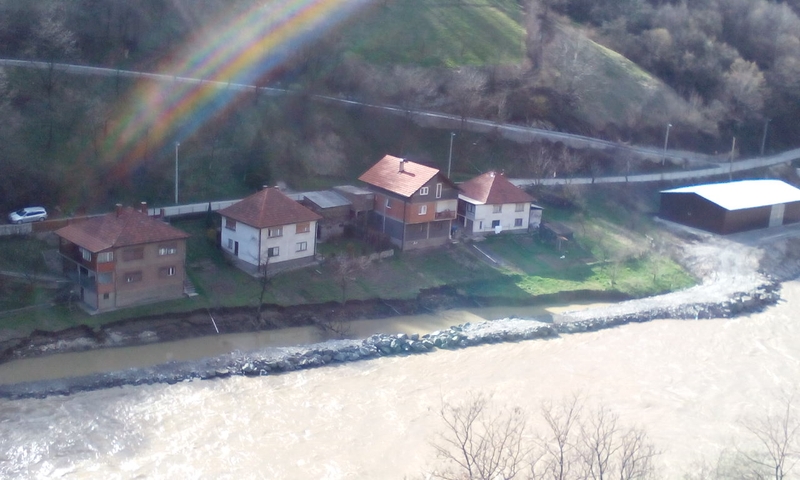

08.03.2018. FOTO: U Novom Vranduku rijeka Bosna potkopala i odnijela pojas širine oko deset i dužine oko 80 metara, mještani zabrinuti

09.02.2018. Gradnju hidroelektrane Vranduk trebao bi uskoro preuzeti Euro-Asfalt

09.10.2017. Nova mešetarenja oko gradnje HE Vranduk: Izvođač bez referenci

18.09.2017. Končaru posao na Vranduku vrijedan 114 miliona maraka

11.08.2017. Strabag traži 5 milijuna KM više od EP BiH za izgradnju HE Vranduk

13.07.2017. Zašto propada projekt HE Vranduk i ko je odgovoran za raskid ugovora Strabaga i EPBiH?

03.07.2017. ŠTRABAG ZATRAŽIO RASKID UGOVORA: Propao projekat Hidroelektrane Vranduk!

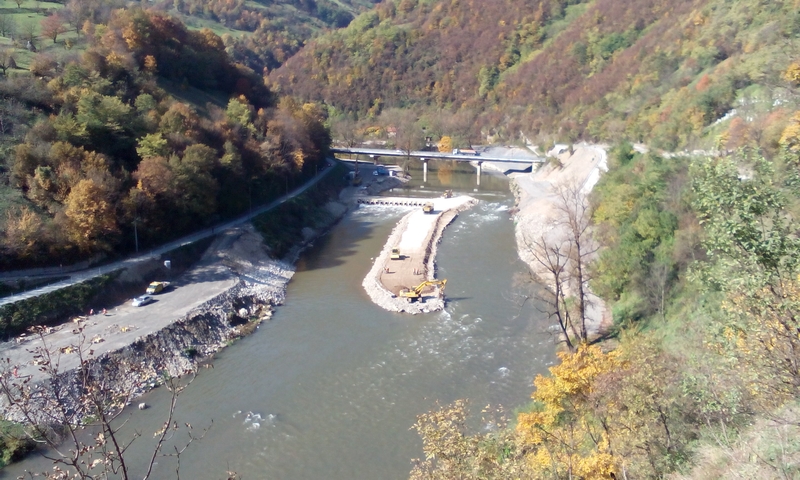

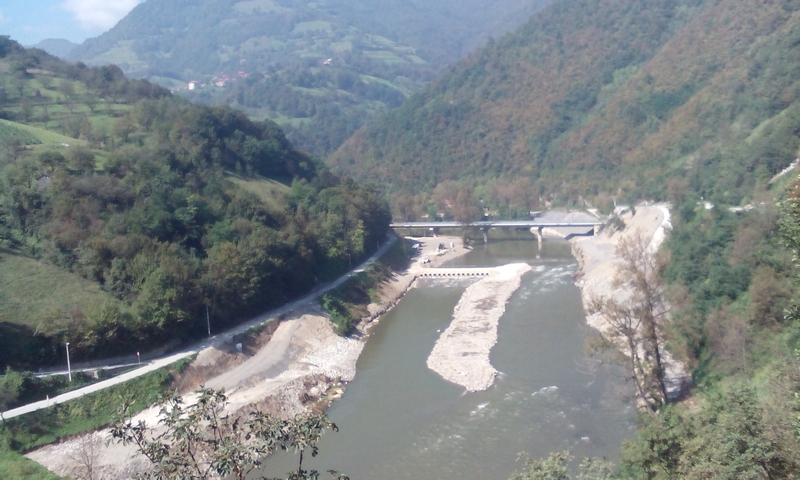

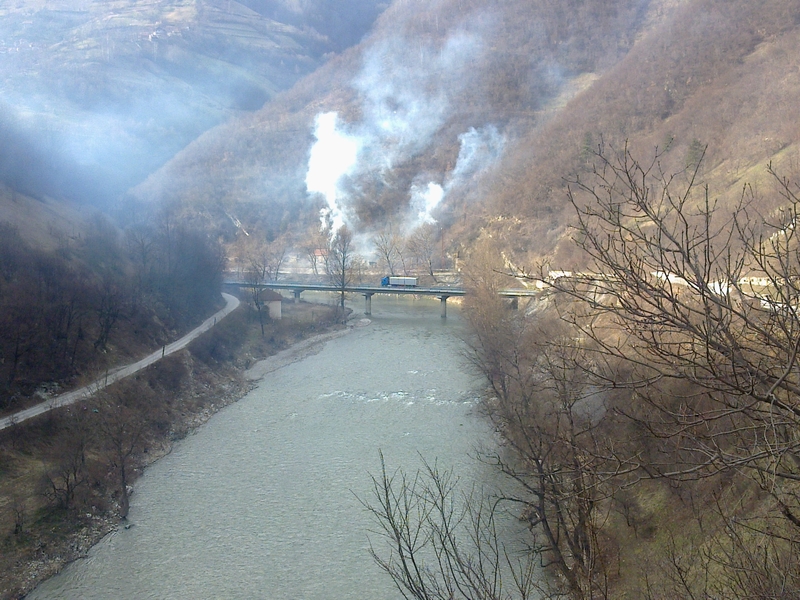

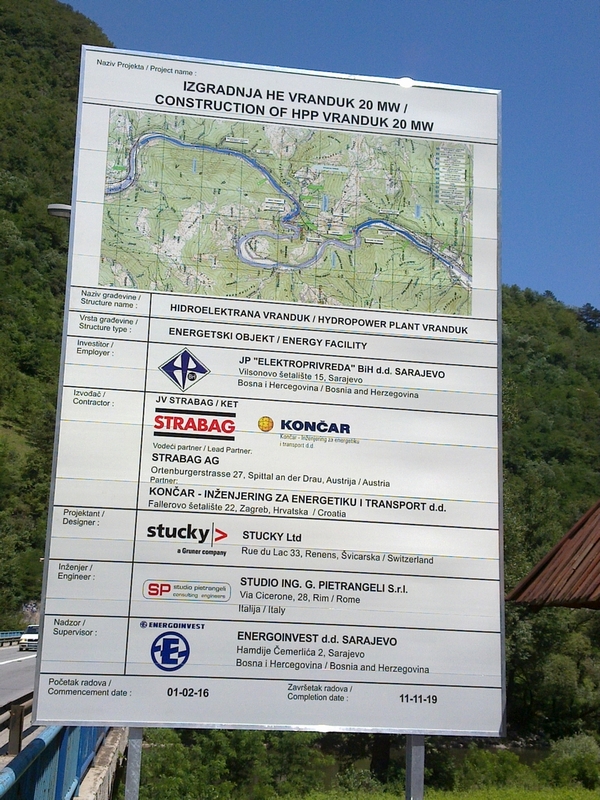

13.04.2017. FOTO: Zastoj u izgradnji HE Vranduk, prekoračeni troškovi, nema projekta niti građevinske dozvole

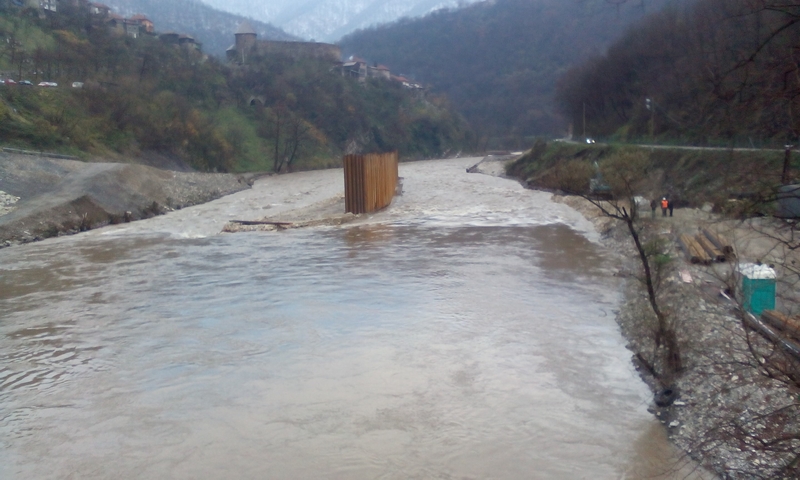

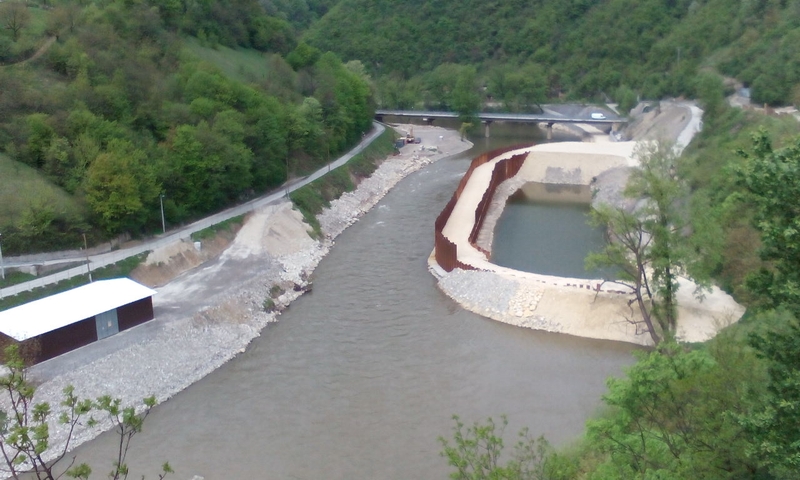

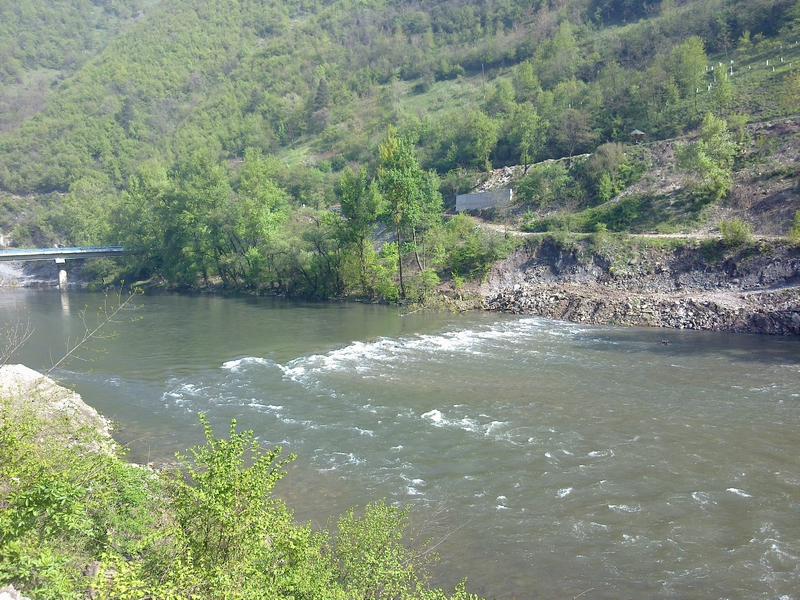

21.02.2017. FOTO: HE Vranduk – U završnoj fazi radovi na zagatu brane prve faze

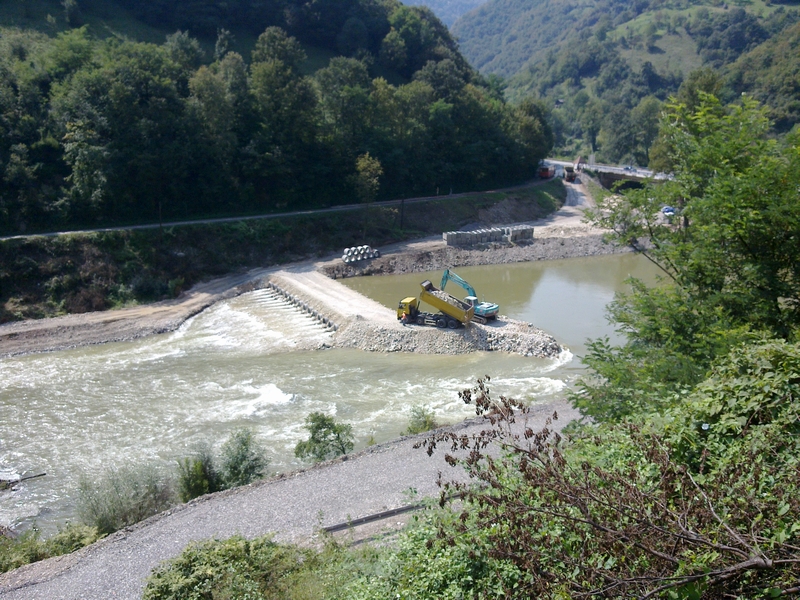

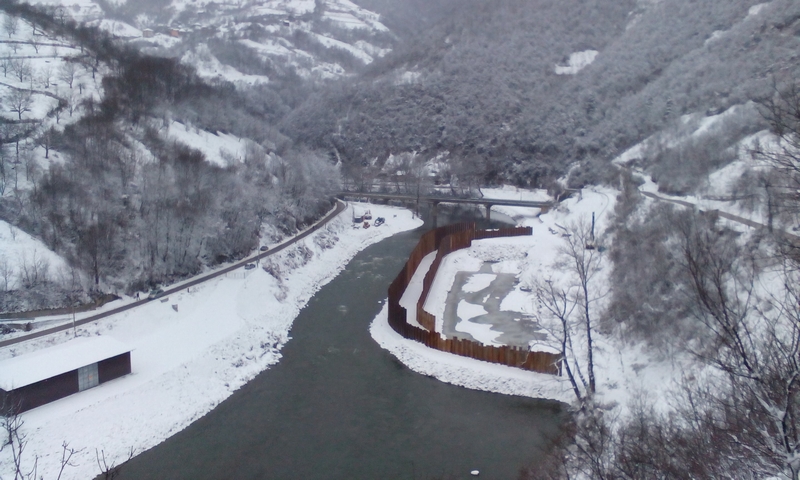

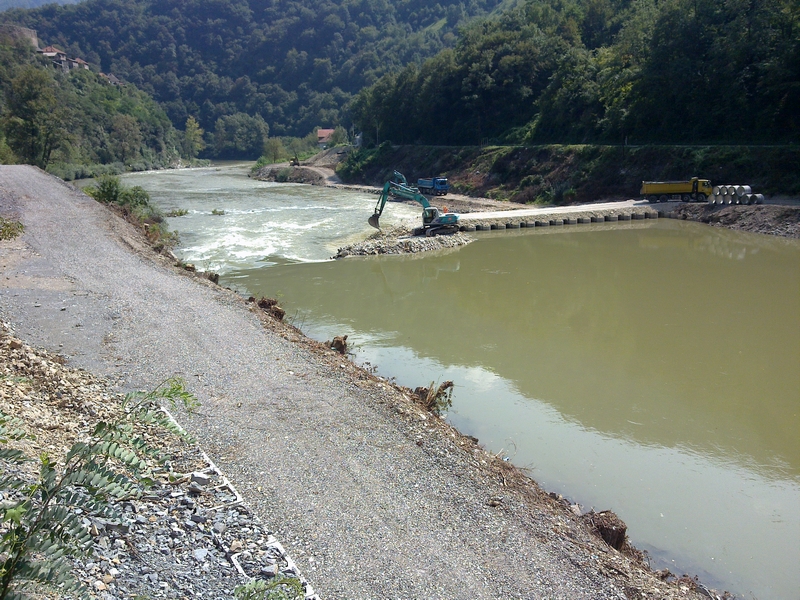

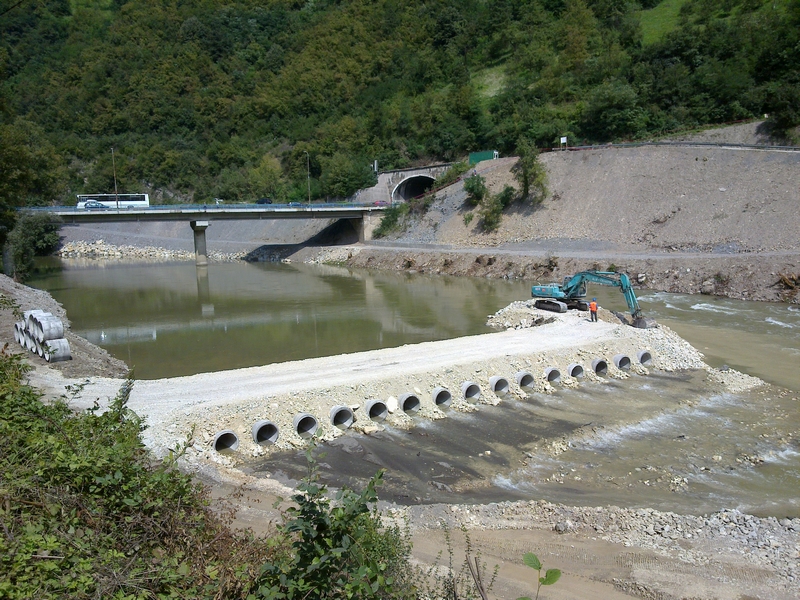

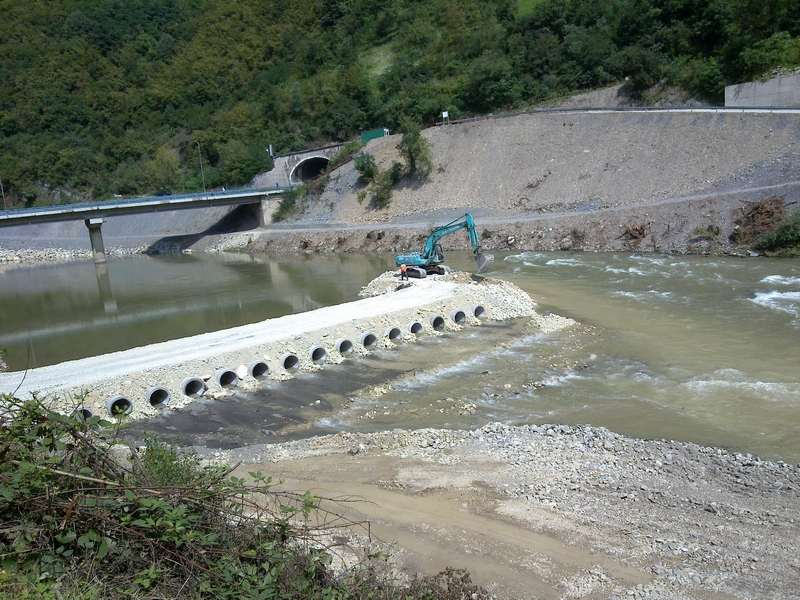

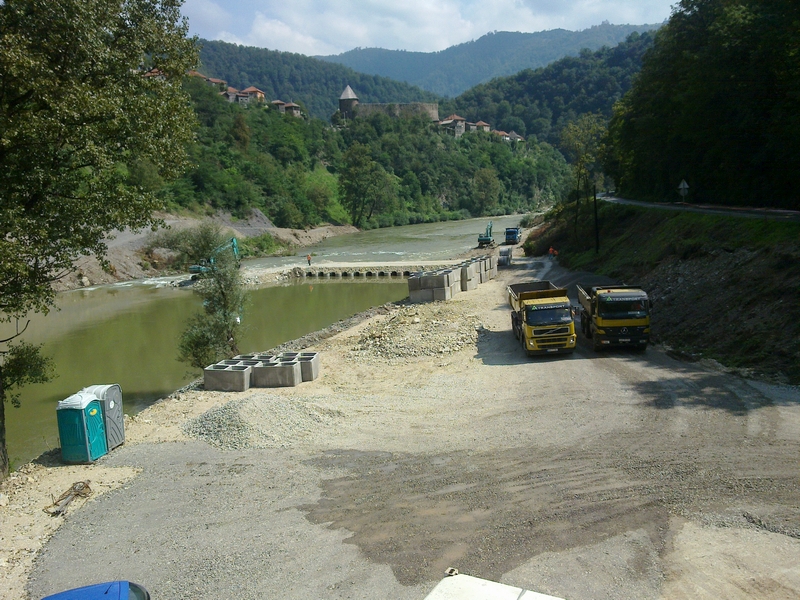

01.01.2017. FOTO: HE Vranduk – izvođenje pripremnih radova prema planiranoj dinamici

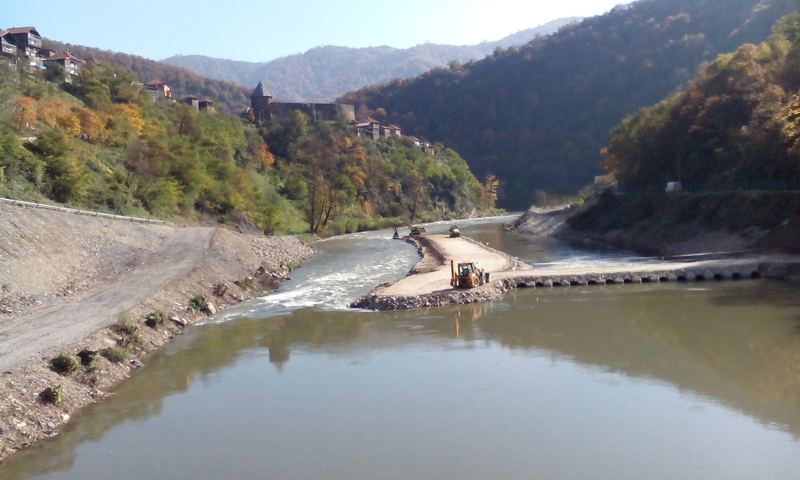

26.09.2016. HE Vranduk: Upitan nastavak radova – nakon svečane ceremonije opustjelo gradilište

08.09.2016. Treće otvaranje HE Vranduk: Glavni projekat nije odobren, idejno rješenje prepisano, brana opasna!

08.09.2016. Ceremonija u Vranduku: Strabag i Končar KET počeli gradnju HE Vranduk

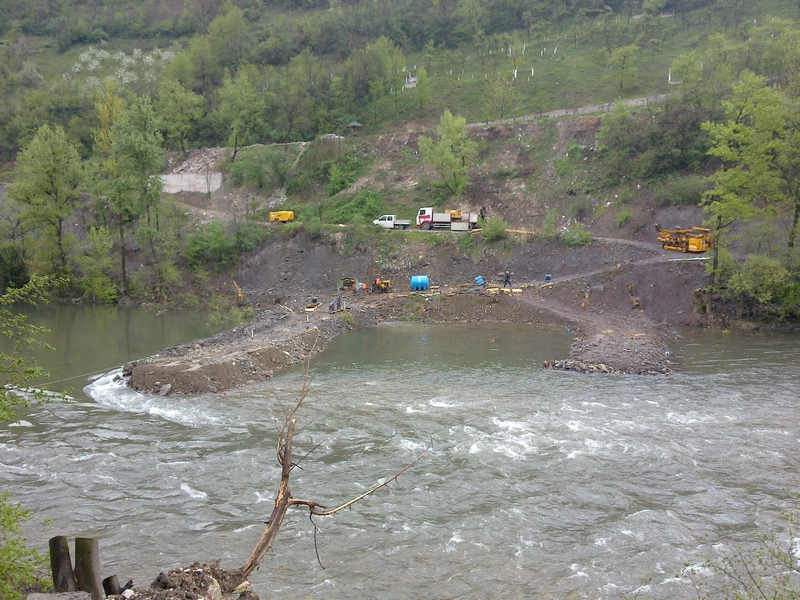

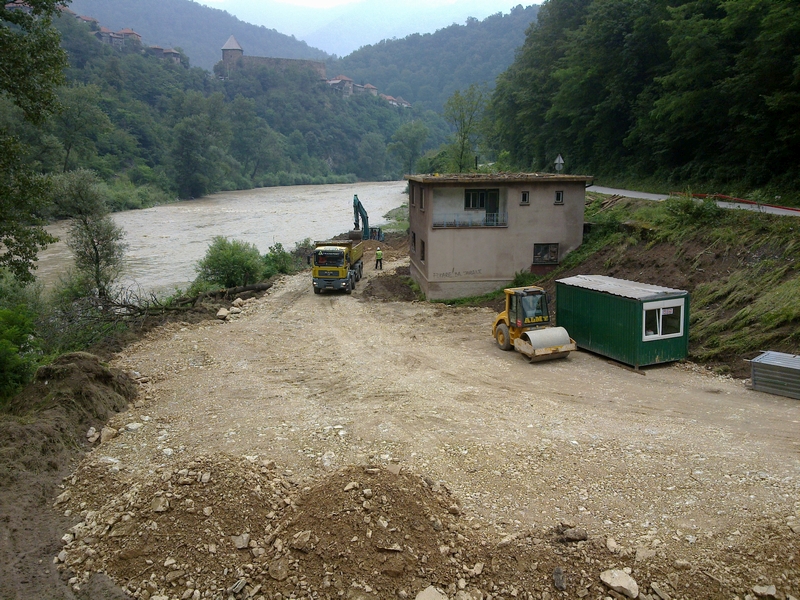

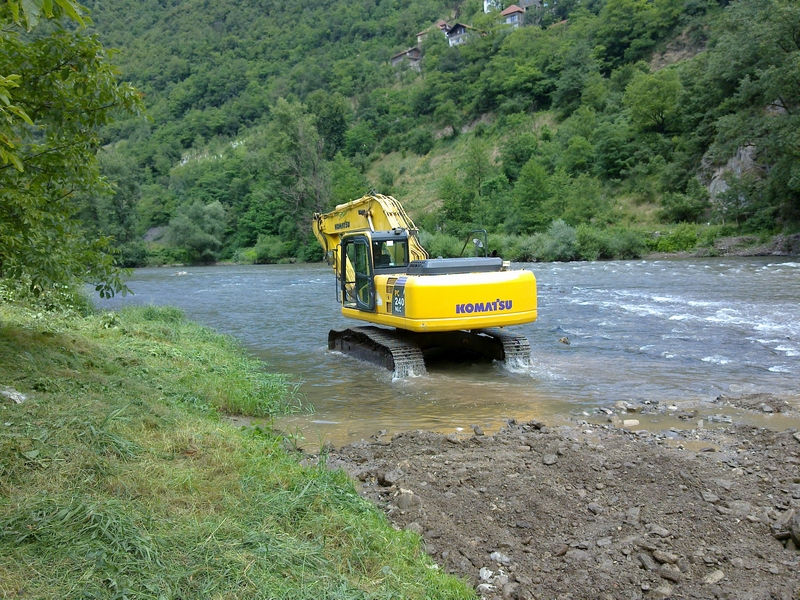

30.07.2016. Foto: počeli radovi na izgradnji HE Vranduk







Strogo je zabranjeno preuzimanje sadržaja, vijesti, videa ili fotografija bez navođenja izvora i bez dozvole. Vlasnik materijala su Agencija za promociju PRmedia s.d. i portal Zenicablog, osim ako nije navedeno drukčije.

Kontakt sa portalom Zenicablog možete ostvariti:
email: [email protected]
Viber poruke: +387 60 355 8888
Facebook Inbox: https://www.facebook.com/Zenicablog/
Twitter: https://twitter.com/Zenicablog2010

Zadnje objavljeno
