EP BiH: intenzivirani pripremni radovi za kopanje temelja HE Vranduk – U skladu s planiranom dinamikom, na gradilištu HE Vranduk u toku su intenzivni radovi na izgradnji pomoćnog građevinskog objekta (zagata) u rejonu brane, kojim će tok rijeke Bosne biti preusmjeren i time stvoreni uslovi za početak radova na iskopavanju jame, odnosno temelja brane. Radovi se izvode u sklopu pripremnih radova druge faze, a shodno Načelnom odobrenju za građenje HE Vranduk.

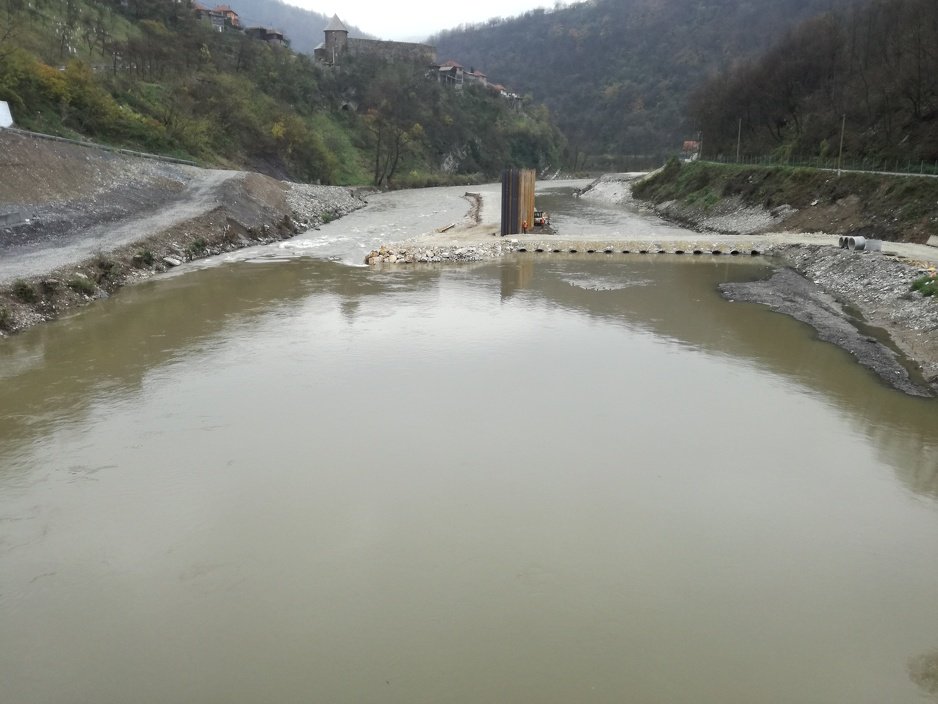

Do sada je instalirano više od 150 željeznih talpi za sprječavanje prodora vode u pomoćni objekat zagat. U narednom periodu, pri čemu će dinamiku diktirati i vremenski uslovi, vršit će se instalacija drugog reda talpi na podužnom dijelu zagata, a potom zatvaranje pomoćnog objekta najprije uzvodno, a zatim i nizvodno prema lijevoj obali rijeke Bosne.

ep-vranduliPolovinom novembra, prema planu, pristupit će se instalaciji trafostanica za privremeno priključenje gradilišta na elektroenergetsku mrežu, nastaviti sa izvođenjem pripremnih radova na uređenju gradilišnih platoa i pristupnih puteva, te drugim pripremnim zemljanim radovima, shodno Načelnom odobrenju za građenje.

Sve projektne aktivnosti se odvijaju i prate od strane licenciranih kompanija i nadzornih organa. U dosadašnjoj fazi nisu registrovane ozbiljnije poteškoće u realizaciji.  Planirani datum završetka radova, odnosno puštanja HE Vranduk u pogon, je 11. novembar 2019.godine.





Strogo je zabranjeno preuzimanje sadržaja, vijesti, videa ili fotografija bez navođenja izvora i bez dozvole. Vlasnik materijala su Agencija za promociju PRmedia s.d. i portal Zenicablog, osim ako nije navedeno drukčije.

Kontakt sa portalom Zenicablog možete ostvariti:
email: [email protected]
Viber poruke: +387 60 355 8888
Facebook Inbox: https://www.facebook.com/Zenicablog/
Twitter: https://twitter.com/Zenicablog2010

Zadnje objavljeno
